M-UC-BG01
Project Budgeting setting
กำหนดงบประมาณโครงการ
กำหนดงบประมาณโครงการ
คำจำกัดความ
การกำหนดโครงสร้างผังงบประมาณโครงการมี 3 ระดับ คือ ระดับโครงการ หัวข้อแผน และรายการควบคุม การตั้งแผนงบประมาณโครงการจะใช้รหัสส่วนขยายเป็นรหัสหลัก แทนรหัสงบประมาณ โดยใช้ Template : Project Budgeting ดังนั้น งบประมาณเดียวกัน จะใช้รหัสส่วนขยายเดียวกันทุกรายการ
งบประมาณโครงการนี้ มีลักษณะเป็นกลุ่มของรายการงบประมาณทุกอย่างที่ต้องการควบคุม มีวันเริ่มต้นและสิ้นสุดชัดเจน และเมื่องานโครงการจบลงแล้ว สามารถปิดเก็บไว้ไม่แสดงให้เห็นอีก หรือจะคัดลอกงบประมาณโครงการทั้งชุด เพื่อนำไปทำเพิ่มเติมได้อีกในครั้งต่อ ๆ ไป (แต่รหัสหลัก-รหัสส่วนขยายจะต้องเป็นรหัสใหม่ที่ไม่เคยบันทึกในตารางนี้มาก่อน)

การใช้งาน
การตั้งรหัสส่วนขยาย

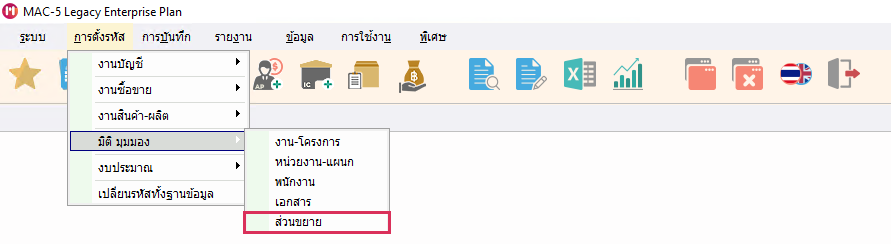

- คลิกที่กลุ่มเมนู “การตั้งรหัส” เลือกเมนู “มิติ มุมมอง” จากนั้นเลือกรหัส “ส่วนขยาย” เพื่อตั้งรหัสส่วนขยายมาใช้ในงานงบประมาณโครงการ (ในการบันทึก โปรแกรมจะอ่านจากรหัสส่วนขยายว่าผูกไว้กับงบประมาณโครงการใด)

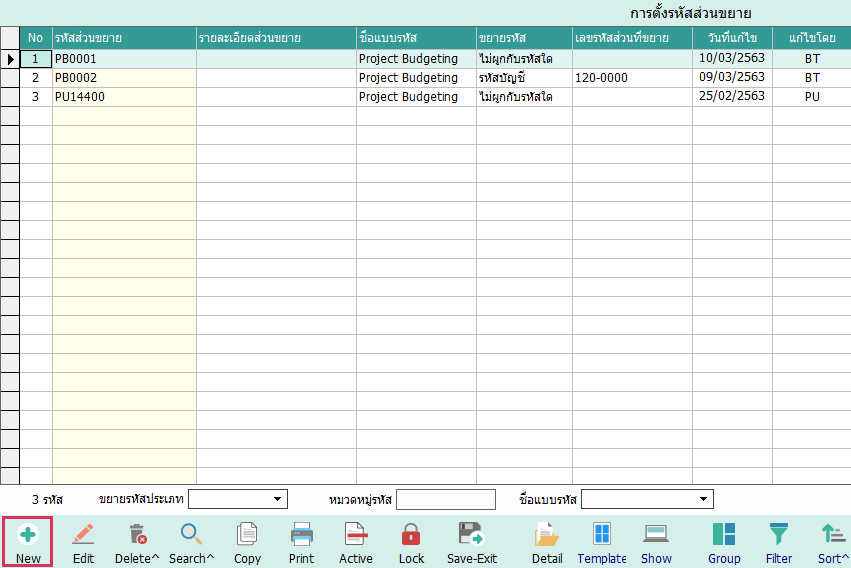

- โปรแกรมจะแสดงหน้ารายการรหัสส่วนขยาย ให้คลิกที่ปุ่ม “New” บนแถบคำสั่ง เพื่อเพิ่มรหัสส่วนขยาย

- โปรแกรมจะแสดงหน้าจอสำหรับบันทึกรหัสส่วนขยาย การเพิ่มข้อมูลมีรายละเอียดดังนี้

- รหัสส่วนขยาย สำหรับตั้งรหัสส่วนขยาย สามารถระบุได้ความยาวสูงสุด 25 ตัวอักษร ผู้ใช้งานจะต้องตั้งรหัสส่วนขยายก่อนจัดเก็บ เนื่องจากเป็นช่องบังคับใส่ข้อมูล
- รายละเอียดรหัส สำหรับระบุรายละเอียดเกี่ยวกับรหัสส่วนขยายนี้ เช่น ใช้เพื่อโครงการใด รายละเอียดจะแสดงบนหน้ารายการรหัสส่วนขยาย
- ชื่อแบบรหัส คือ Template ของรหัสส่วนขยาย ให้เลือก Template : Project Budgeting เพื่อสร้างรหัสส่วนขยายที่ใช้ในงานงบประมาณโครงการ

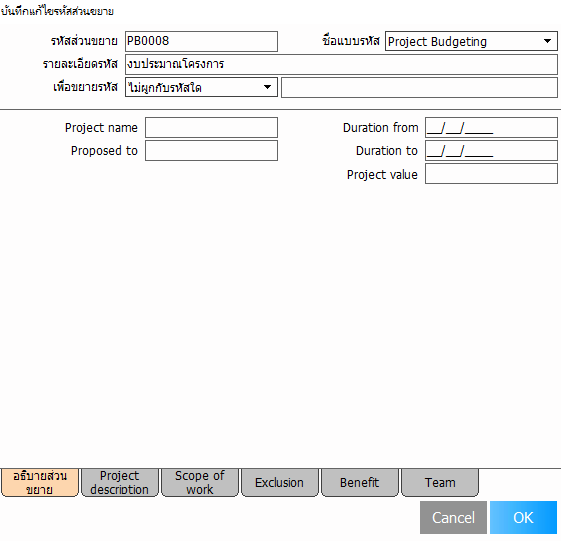

- เมื่อใช้ Template : Project Budgeting โปรแกรมจะแสดงช่องข้อมูลเพิ่มเติม สำหรับระบุรายละเอียดเกี่ยวกับงบประมาณโครงการ ซึ่งรายละเอียดจะกล่าวต่อไปในข้อที่ 6-11

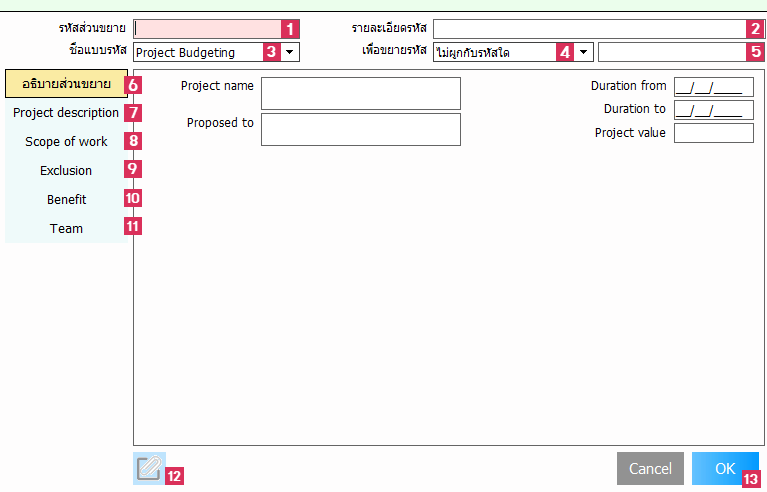

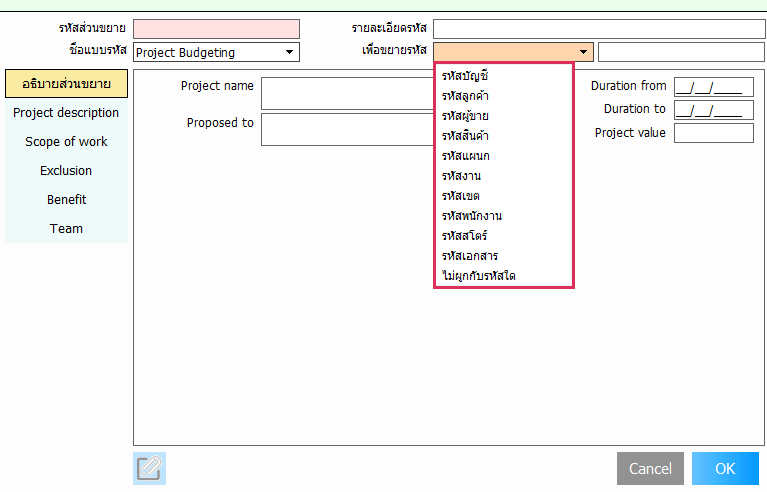

- เพื่อขยายรหัส เป็นข้อเลือกรหัสตัวแปรต่าง ๆ เพื่อใช้กับรหัสส่วนขยายนี้ โดยมีทั้งหมด 11 ข้อเลือกดังนี้
- รหัสบัญชี
- รหัสลูกค้า
- รหัสผู้ขาย
- รหัสสินค้า
- รหัสแผนก
- รหัสงาน
- รหัสเขต
- รหัสพนักงาน
- รหัสสโตร์
- รหัสเอกสาร
- ไม่ผูกกับรหัสใด
- ช่องรหัส เมื่อได้ใช้ข้อเลือกรหัสดังที่กล่าวมาข้างต้น ให้ระบุรหัสที่จะใช้ผูกกับรหัสส่วนขยาย โดยคลิกขวาที่ช่อง หรือคลิกที่แว่นขยาย

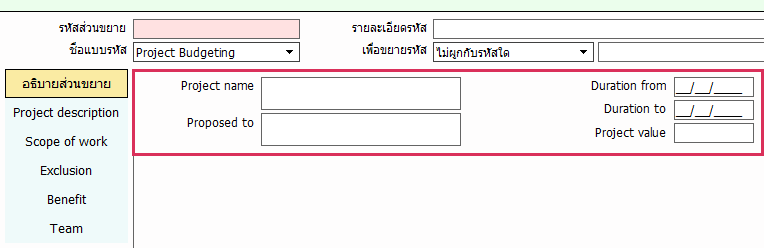

เพื่อเลือกรหัส - อธิบายส่วนขยาย เป็นส่วนที่ใช้เพิ่มรายละเอียดให้แก่งานงบประมาณโครงการ

- Project name สำหรับระบุชื่องานโครงการ
- Proposed to สำหรับระบุผู้อนุมัติงบประมาณโครงการ
- Duration from สำหรับระบุระยะเวลาเริ่มต้นในงานงบประมาณโครงการ
- Duration to สำหรับระบุระยะเวลาสิ้นสุดของงานงบประมาณโครงการ การระบุให้พิมพ์วัน/เดือน/ปี ลงให้ช่อง โดยระบุเป็นปี พ.ศ. หรือ ค.ศ. หรือคลิกที่แว่นขยาย

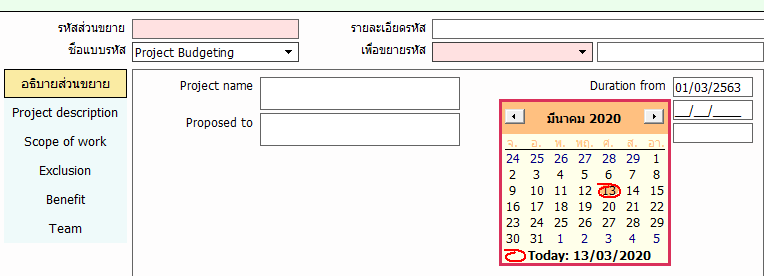

โปรแกรมจะแสดงหน้าจอปฏิทิน ให้คลิกเลือกวันที่ ดังรูปตัวอย่างนี้

- Project value สำหรับระบุยอดเงินงบประมาณโครงการ
- Project description สำหรับระบุรายละเอียดเกี่ยวกับงานงบประมาณโครงการ
- Scope of work สำหรับระบุขอบเขตของงานโครงการ
- Exclusion สำหรับระบุข้อยกเว้นของงานโครงการ
- Benefit สำหรับระบุผลที่คาดว่าจะได้รับจากงานโครงการ
- Team สำหรับระบุรายชื่อผู้รับผิดชอบงานโครงการ
- Attach file สำหรับใส่ไฟล์แนบที่เกี่ยวกับงานงบประมาณโครงการ
- ปุ่ม “OK” เมื่อใส่รายละเอียดในรหัสส่วนขยายเรียบร้อยแล้ว ให้คลิกที่ปุ่ม “OK” เพื่อบันทึก
หมายเหตุ

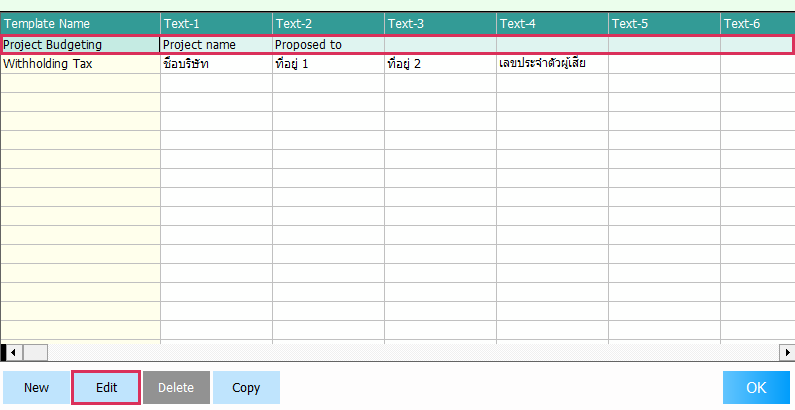

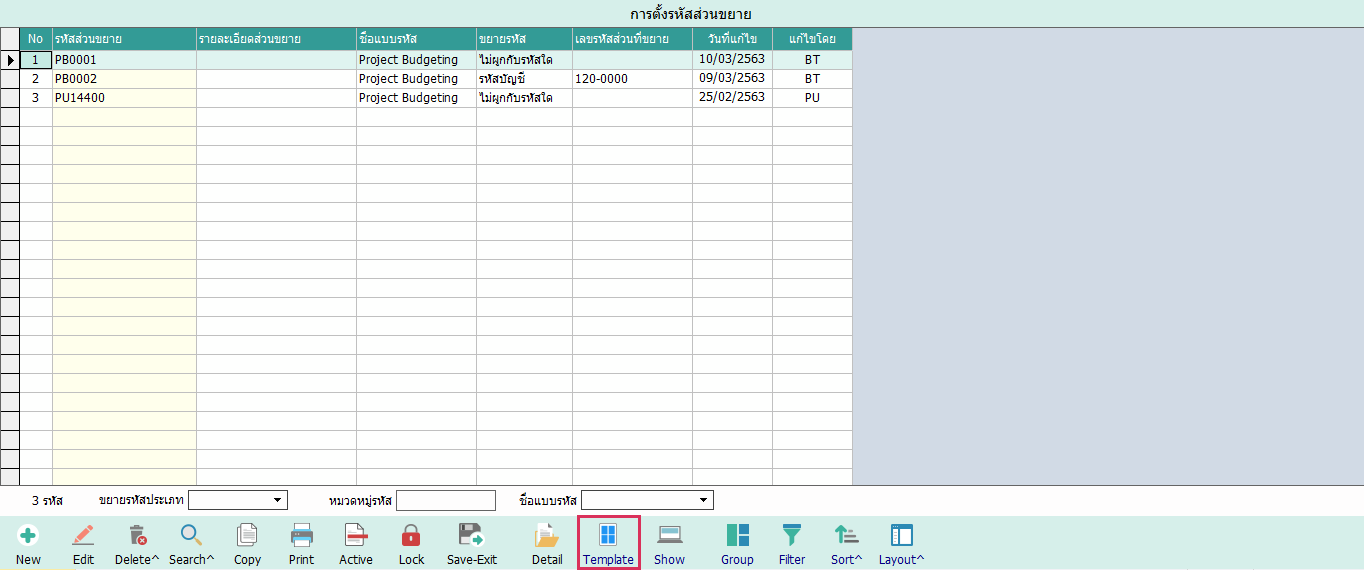

- ช่องข้อมูลที่ 6-10 สามารถกำหนดชื่อเรียกได้ โดยคลิกที่ปุ่ม “Template” บนแถบคำสั่งที่หน้ารายการรหัสส่วนขยาย

โปรแกรมจะแสดงหน้าจอสำหรับสร้างหรือแก้ไขTemplate ให้เลือก Template : Project Budgeting แล้วคลิกที่ปุ่ม “Edit”

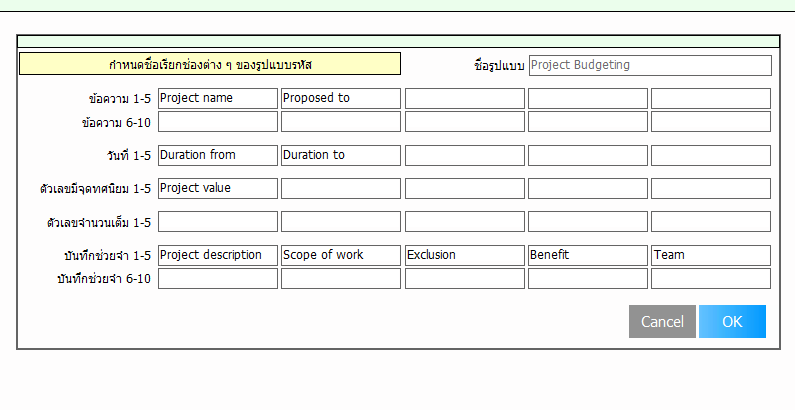

โปรแกรมจะแสดงหน้าจอสำหรับกำหนดชื่อเรียกให้แก่ช่องต่าง ๆ ผู้ใช้งานสามารถกำหนดชื่อเรียก และเพิ่มช่องข้อมูล ในข้อมูลอธิบายส่วนขยาย และข้อมูลเพิ่มเติมอื่น ๆ ได้ดังนี้

- ช่องข้อความ เพิ่มได้สูงสุด 1-10 ช่อง
- ช่องวันที่ เพิ่มได้สูงสุด 1-5 ช่อง
- ช่องตัวเลขมีจุดทศนิยม เพิ่มได้สูงสุด 1-5
- ช่องตัวเลขจำนวนเต็ม เพิ่มได้สูงสุด 1-5
- บันทึกช่วยจำ เพิ่มได้สูงสุด 1-10 ช่อง

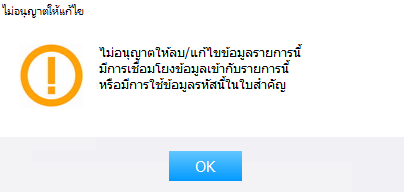

- รหัสส่วนขยายที่มีการนำไปใช้ตั้งรหัสงบประมาณแล้ว จะไม่สามารถลบได้ หากคลิกที่ปุ่ม “Delete” ในรายการที่นำไปใช้แล้วโปรแกรมจะแสดงข้อความแจ้งเตือนไม่อนุญาตให้ลบ ให้คลิก “OK” เพื่อปิดข้อความ

การตั้งงบประมาณโครงการ

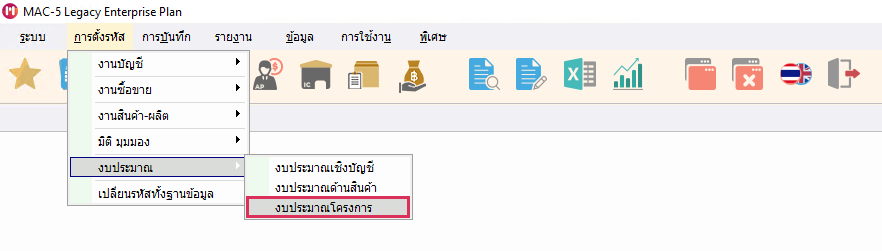

- คลิกที่กลุ่มเมนู “การตั้งรหัส” เลือกเมนู “งบประมาณ” จากนั้นเลือก “งบประมาณโครงการ”

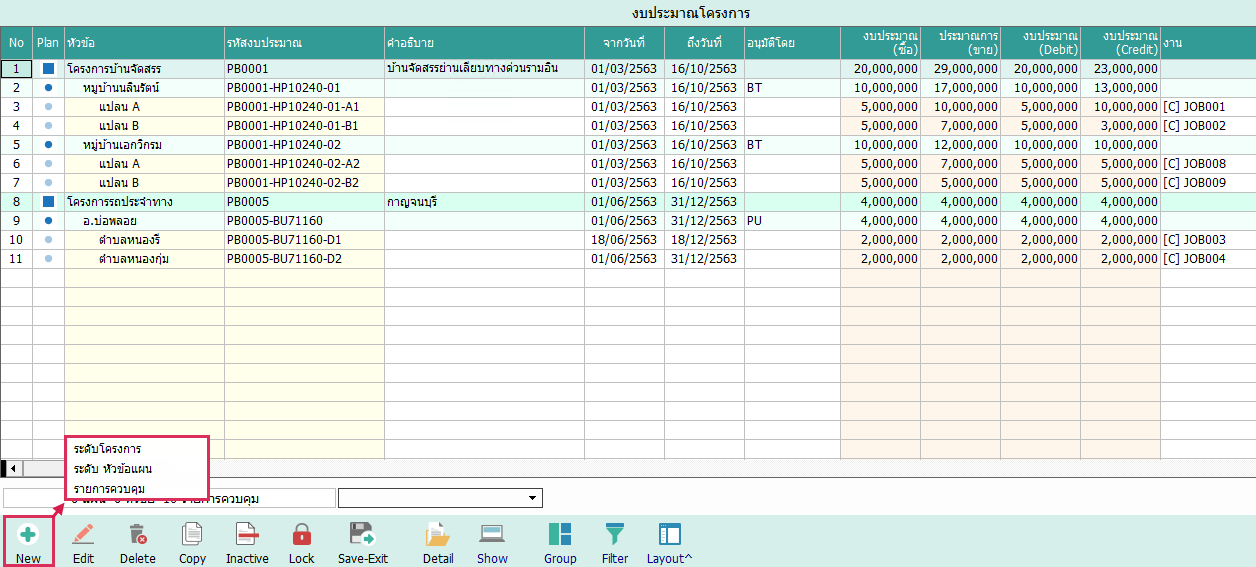

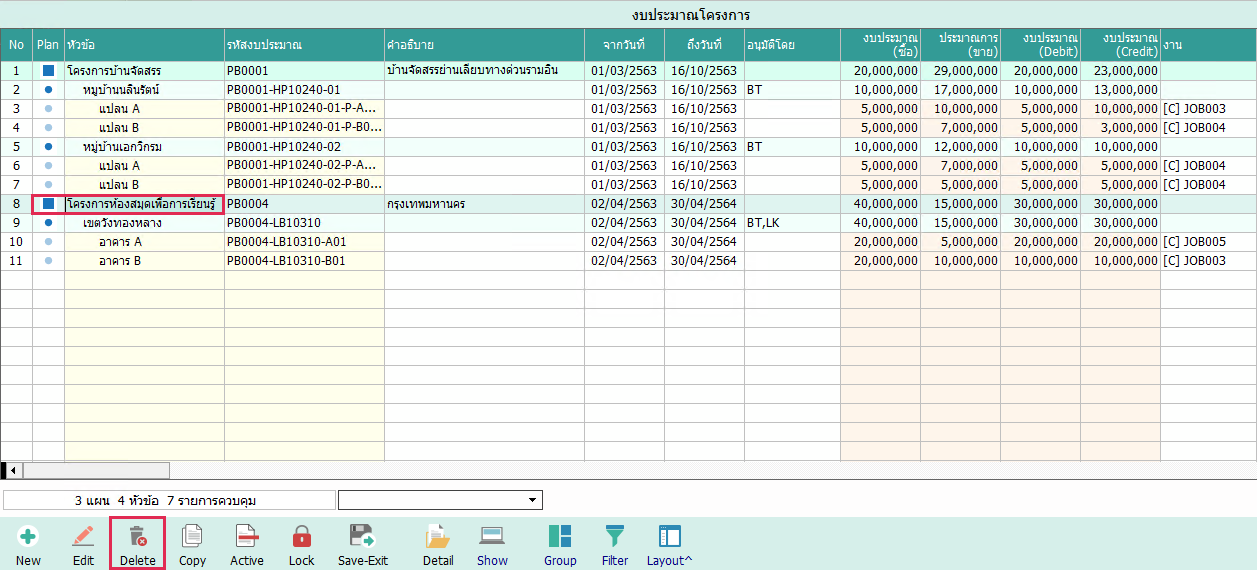

- โปรแกรมจะแสดงหน้ารายการงบประมาณโครงการ ให้คลิกที่ปุ่ม “New” โปรแกรมจะแสดงข้อเลือกรดับแผน 3 ระดับ ให้คลิกเลือก “ระดับโครงการ” เพื่อตั้งแผนงบประมาณโครงการ

- โปรแกรมจะแสดงหน้าจอสำหรับตั้งงบประมาณโครงการ การเพิ่มข้อมูลในหน้าจอสำหรับตั้งแผนงบประมาณ มีหลักการการบันทึกดังนี้

- ช่องข้อมูลสีแดง เป็นช่องข้อมูลบังคับ ผู้ใช้งานจะต้องระบุข้อมูลในช่องสีแดงให้ครบ โปรแกรมจึงจะบันทึกข้อมูลให้
- ช่องข้อมูลสีเหลือง เป็นช่องข้อมูลปิด ผู้ใช้งานไม่สามารถบันทึกข้อมูลลงในช่องนี้ได้
- ช่องข้อมูลสีขาว เป็นช่องข้อมูลที่จะระบุข้อมูลลงในช่องนี้หรือไม่ก็ได้ โปรแกรมไม่บังคับ
การบันทึกแผนงบประมาณมี 3 ระดับ โดยขั้นแรกให้บันทึกในระดับโครงการ จากนั้นจึงบันทึกในระดับหัวข้อแผน และบันทึกในระดับรายการควบคุมต่อไป รายละเอียดมีดังนี้

3.1 ระดับโครงการ คือ งบประมาณระดับที่ 1 ซึ่งเป็นแผนควบคุมระดับอื่น ๆ การตั้งงบประมาณระดับที่ 1 มีดังนี้

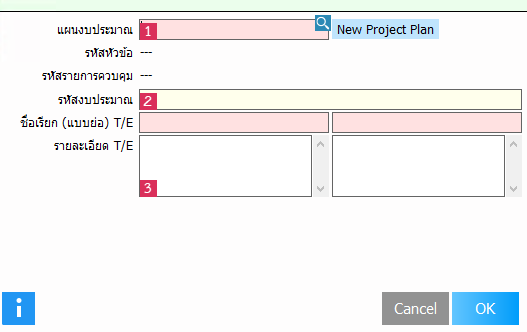

- แผนงบประมาณ สำหรับเลือกรหัสส่วนขยาย เพื่อนำมาตั้งเป็นรหัสงบประมาณ โดยคลิกขวา หรือคลิกที่แว่นขยาย
เพื่อเลือกรหัส เมื่อระบุรหัสส่วนขยายแล้ว โปรแกรมจะวางไว้ในช่อง “รหัสงบประมาณ” โดยอัตโนมัติ

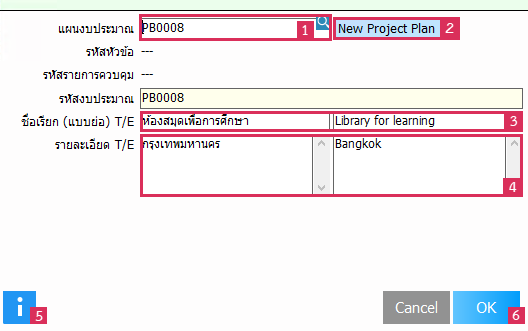

- New Project Plan ใช้สำหรับสร้างรหัสส่วนขยายใหม่ เพื่อความสะดวกในการใช้งาน วิธีการตั้งรหัสส่วนขยาย สามารถดูได้ที่หัวข้อ “การตั้งรหัสส่วนขยาย”

หน้าจอการตั้งรหัสส่วนขยาย ที่ปุ่ม “New Project Plan”
- ชื่อเรียก (แบบย่อ) T/E สำหรับระบุชื่อโครงการเป็นภาษาไทย และภาษาอังกฤษ สามารถระบุได้สูงสุดไม่เกิน 250 ตัวอักษร
- รายละเอียด T/E สำหรับระบุรายละเอียดของโครงการ โดยระบุเป็นภาษาไทย และภาษาอังกฤษ สามารถระบุได้สูงสุดไม่เกิน 250 ตัวอักษร

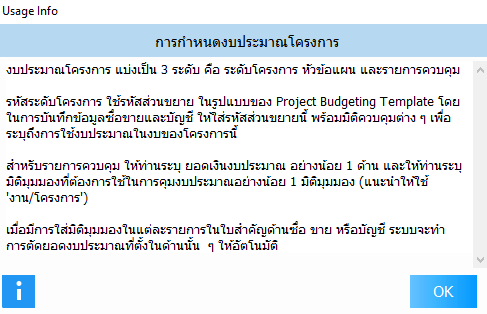

- ปุ่ม I ใช้สำหรับดูคำอธิบายหลักการ และวิธีการบันทึกข้อมูลในการตั้งรหัสงบประมาณโครงการ

- เมื่อระบุข้อมูลเรียบร้อยแล้วให้คลิกที่ปุ่ม “OK”
3.2 ระดับหัวข้อแผน คือ หัวข้อแผนย่อย หรือแผนระดับที่ 2 โดยเป็นหัวข้อของแต่ละรายการควบคุม ให้คลิกเลือกระดับแผนงบประมาณบนหน้ารายการ จากนั้นคลิกที่ปุ่ม “New” เลือก “ระดับหัวข้อแผน” หน้าจอสำหรับตั้งแผนระดับที่ 2 มีรายละเอียดดังนี้

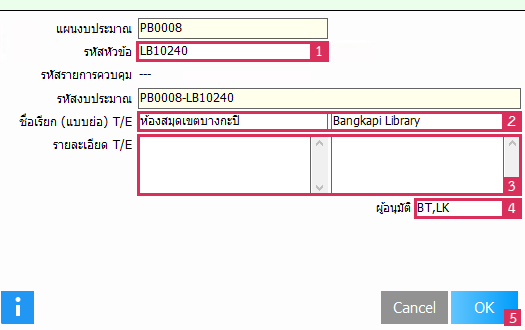

- รหัสหัวข้อ สำหรับระบุรหัสของหัวข้อแผนย่อย สารมารถระบุได้ความยาวสูงสุดไม่เกิน 25 ตัวอักษร การกำหนดรหัสหัวข้อจะต้องไม่ซ้ำกัน เมื่อระบุรหัสหัวข้อแล้ว โปรแกรมจะนำรหัสหัวข้อมาต่อท้ายที่ช่อง “รหัสงบประมาณ” ให้อัตโนมัติ
- ชื่อเรียก (แบบย่อ) T/E สำหรับระบุชื่อหัวข้อย่อยของโครงการ โดยระบุเป็นภาษาไทย และภาษาอังกฤษ สามารถระบุได้สูงสุดไม่เกิน 250 ตัวอักษร
- รายละเอียด T/E สำหรับระบุรายละเอียดแผนงานระดับ 2 ของโครงการ จะระบุรายละเอียดหรือไม่ก็ได้ โดยระบุเป็นภาษาไทย และภาษาอังกฤษ สามารถระบุได้สูงสุดไม่เกิน 250 ตัวอักษร
- ผู้อนุมัติ สำหรับระบุผู้ใช้งานที่เป็นผู้อนุมัติวงเงิน กรณีที่การบันทึกงบประมาณเกินวงเงิน ซึ่งสามารถระบุผู้อนุมัติได้หลาย User (ผู้อนุมัติกรณีเกินวงเงิน สามารถอนุมัติเพิ่มเท่าใดก็ได้ ไม่จำกัดยอดเงิน และจำนวนครั้ง)
- เมื่อระบุข้อมูลเรียบร้อยแล้วให้คลิกที่ปุ่ม “OK” เพื่อบันทึก

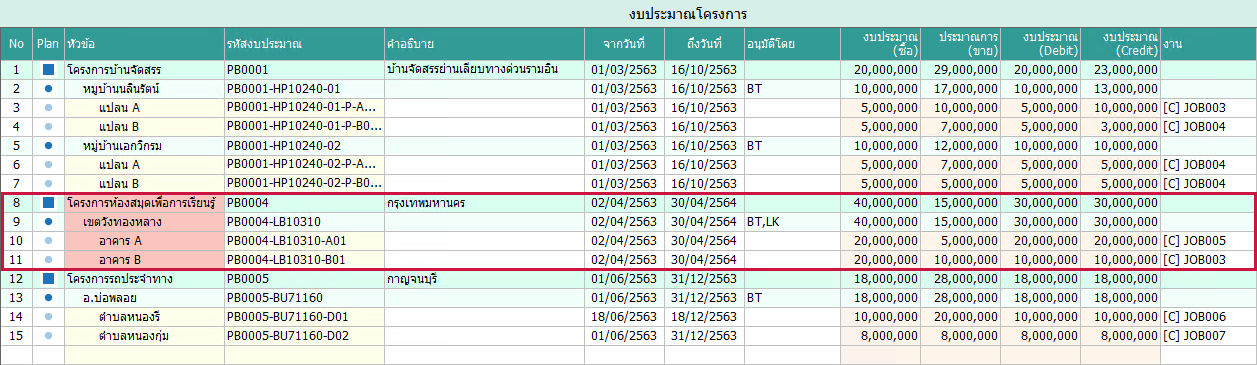

หมายเหตุ : ในการตั้งหัวข้อแผน หากเคอร์เซอร์ไม่ได้เลือกอยู่ระดับโครงการ ผู้ใช้งานจะต้องเลือกแผนงบประมาณก่อน ดังรูปตัวอย่างนี้

3.3 รายการควบคุม คือ แผนงานระดับที่ 3 เป็นการระบุรายการควบคุม (รหัสตัวแปรต่าง ๆ) ให้แต่ละรายการ การระบุวันที่เริ่มต้นและสิ้นสุดของโครงการ และยอดเงินงบประมาณโครงการ โปรแกรมจะรวมยอดมาสรุปให้บนหน้ารายการ โดยแยกเป็นส่วนคือ ด้านซื้อ-ขาย และบัญชีด้าน Debit-Credit ดังรูปตัวอย่างนี้

การตั้งรายการควบคุมในแผนหลักระดับ 1 เดียวกัน จะสร้างรายการควบคุม (รหัสตัวแปร) ซ้ำกันไม่ได้ แต่หากอยู่คนละแผนหลัก จึงจะสามารถสร้างรายการควบคุมซ้ำกันได้
การตั้งแผนระดับที่ 3 ให้คลิกที่แผนระดับ 2 บนหน้ารายการ จากนั้นคลิกที่ปุ่ม “New” เลือก “รายการควบคุม”โปรแกรมจะแสดงหน้าจอสำหรับตั้งแผนระดับที่ 3 มีรายละเอียดดังนี้

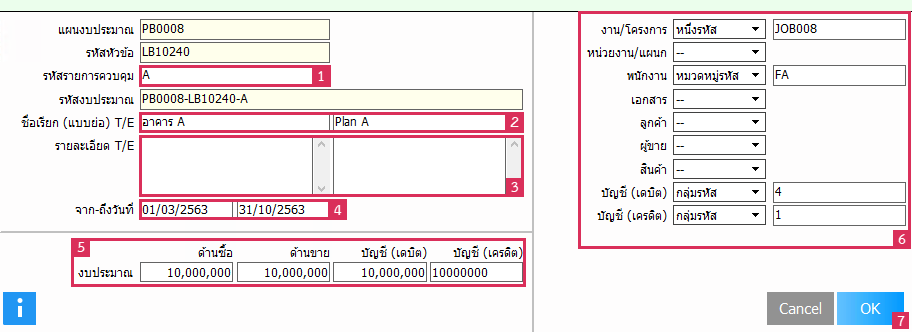

- รหัสรายการควบคุม สำหรับระบุรหัสของรายการควบคุมงานโครงการ สามารถระบุได้ความยาวสูงสุดไม่เกิน 25 ตัวอักษร เมื่อระบุรหัสรายการควบคุมแล้ว โปรแกรมจะวางรหัสไว้ที่ช่อง ”รหัสงบประมาณ” ให้โดยอัตโนมัติ
- ชื่อเรียก (แบบย่อ) T/E สำหรับระบุชื่อเรียกของรายการควบคุมงานโครงการ โดยระบุเป็นภาษาไทยและภาษาอังกฤษ สามารถระบุได้สูงสุดไม่เกิน 250 ตัวอักษร
- รายละเอียด T/E สำหรับระบุรายละเอียดเกี่ยวกับรายการควบคุมงานโครงการ จะระบุรายละเอียดหรือไม่ก็ได้ โดยระบุเป็นภาษาไทย และภาษาอังกฤษ สามารถระบุได้สูงสุดไม่เกิน 250 ตัวอักษร
- จาก-ถึงวันที่ สำหรับระบุระยะเวลาเริ่มต้นและสิ้นสุดของแผนงานระดับ 3 ของงบประมาณโครงการ การระบุให้พิมพ์วัน/เดือน/ปี ลงให้ช่อง โดยระบุเป็นปี พ.ศ. หรือ ค.ศ. หรือคลิกที่แว่นขยาย

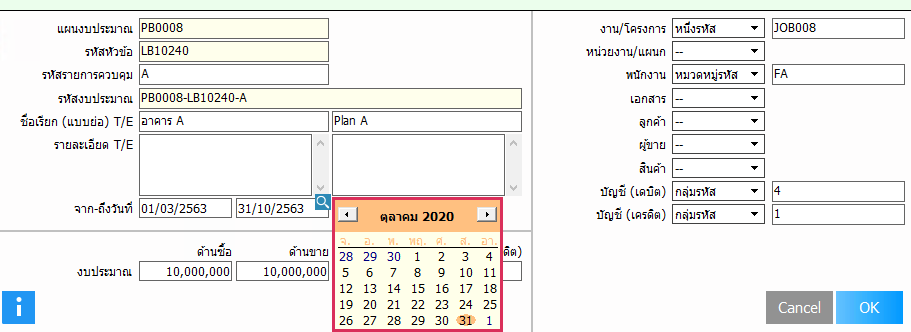

โปรแกรมจะแสดงหน้าจอปฏิทิน ให้คลิกเลือกวันที่ ดังรูปตัวอย่างนี้

- งบประมาณ สำหรับระบุยอดงบประมาณโครงการ โดยระบุเป็นยอดเงินด้านซื้อ, ด้านขาย, ยอดบัญชีเดบิต และเครดิต สามารถระบุงบประมาณได้ไม่เกิน 1,000,000,000 (พันล้าน)
- รหัสตัวแปรอื่น ๆ ประกอบไปด้วยรหัสงาน/โครงการ, รหัสหน่วยงาน/แผนก, รหัสพนักงาน, เอกสาร, ลูกค้า, ผู้ขาย, สินค้า และรหัสบัญชี (เดบิต/เครดิต) โดยแต่ละมิติรายการที่จะควบคุมนั้น จะต้องระบุรหัสตัวแปรอย่างน้อย 1 รหัส (แนะนำให้ใช้ “งาน/โครงการ”) และจะต้องไม่ซ้ำกับรายการควบคุมอื่นในแผนงบประมาณเดียวกัน เพื่อให้โปรแกรมรับรู้ว่าเป็นงบประมาณโครงการใดเมื่อบันทึกใบสำคัญ
การระบุรหัสตัวแปรให้คลิกขวา หรือคลิกที่แว่นขยาย
เพื่อเลือกรหัส โดยสามารถระบุได้ 3 แบบ คือ กลุ่มรหัส, หมวดหมู่รหัส และหนึ่งรหัส วิธีการระบุมีรายละเอียดดังนี้
- กลุ่มรหัส ระบุรหัสตามกลุ่มของรหัสตัวแปรต่าง ๆ เช่น กลุ่มของสินค้าตั้งไว้เป็น 01-04 หากเลือกสินค้ากลุ่ม 04 โปรแกรมจะแสดงกลุ่มสินค้าไว้ในช่องรหัสสินค้า เป็นต้น

- หมวดหมู่รหัส ระบุรหัสตามหมวดหมู่ของรหัสตัวแปรต่าง ๆ เช่น ผู้ใช้งานตั้งหมวดหมู่ของรหัสเป็น A-12XXX ให้ระบุเฉพาะ Digit ที่เป็นหมวดหมู่ของรหัส คือ A-12 เป็นต้น

***การกำหนดกลุ่ม หรือหมวดหมู่รหัส ให้กำหนดได้เพียง 1 กลุ่ม หรือ 1 หมวดหมู่เท่านั้น ไม่สามารถใส่คอมม่า ( , ) ได้
- หนึ่งรหัส ระบุเพียงรหัสเดียวของรหัสตัวแปรต่าง ๆ

กรณีที่ไม่ระบุรหัสตัวแปรในรายการควบคุม โปรแกรม Default ให้เป็น - - ซึ่งหมายความว่าในการบันทึกใบสำคัญ ผู้ใช้งานจะระบุรหัสตัวแปรใดก็ได้ โปรแกรมจะตรวจว่าใช้รหัสส่วนขยาย และรหัสตัวแปรอื่นตามรายการควบคุมหรือไม่ จึงจะบันทึกให้เป็นงบประมาณโครงการ

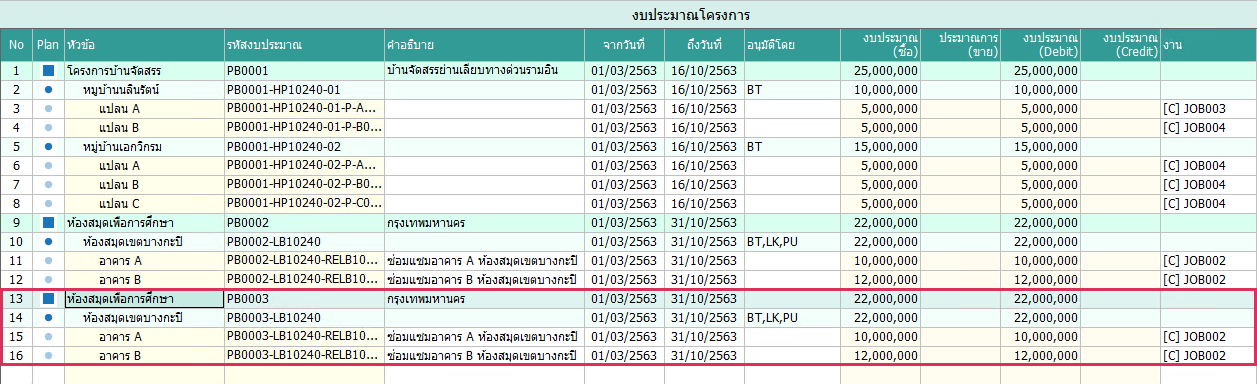

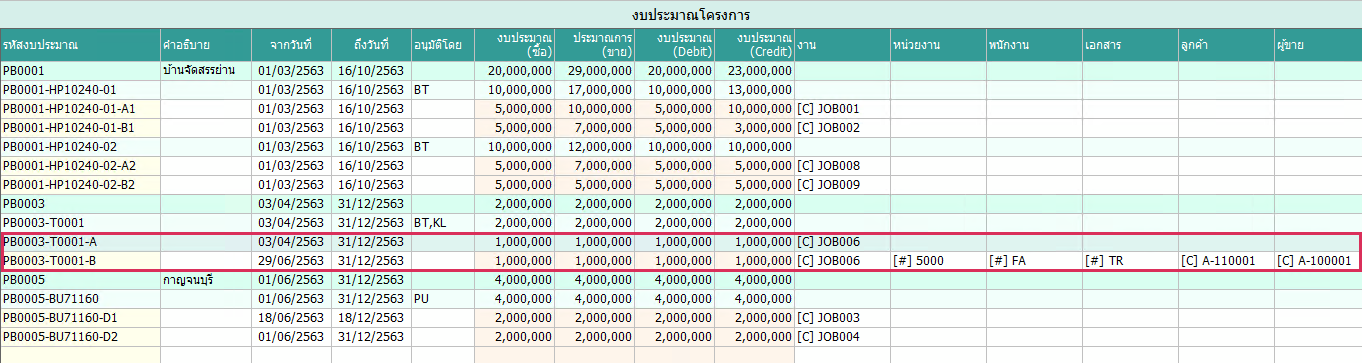

ตัวอย่าง รายการควบคุม A ระบุรหัสงาน JOB006 เพียงรหัสเดียว

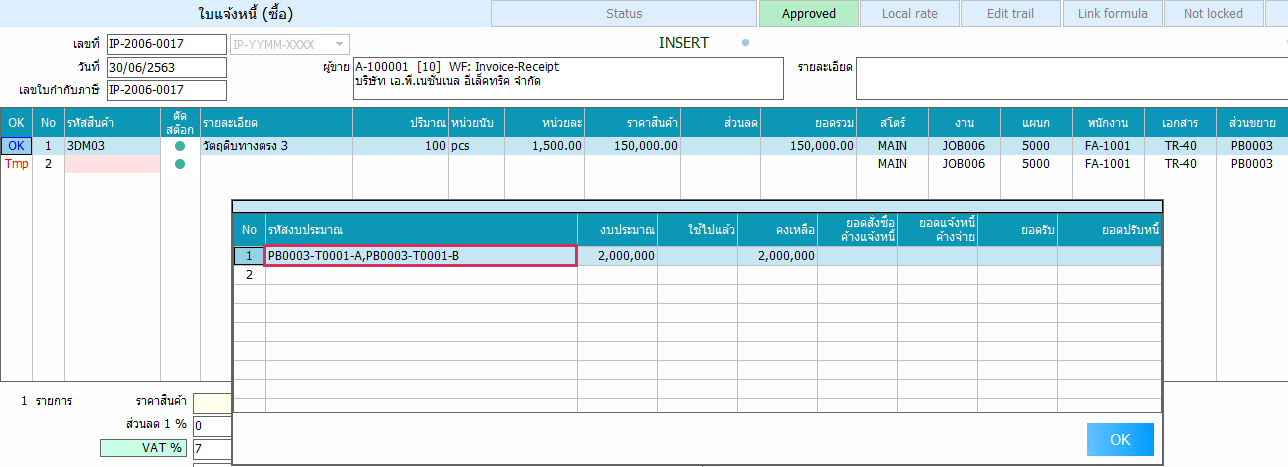

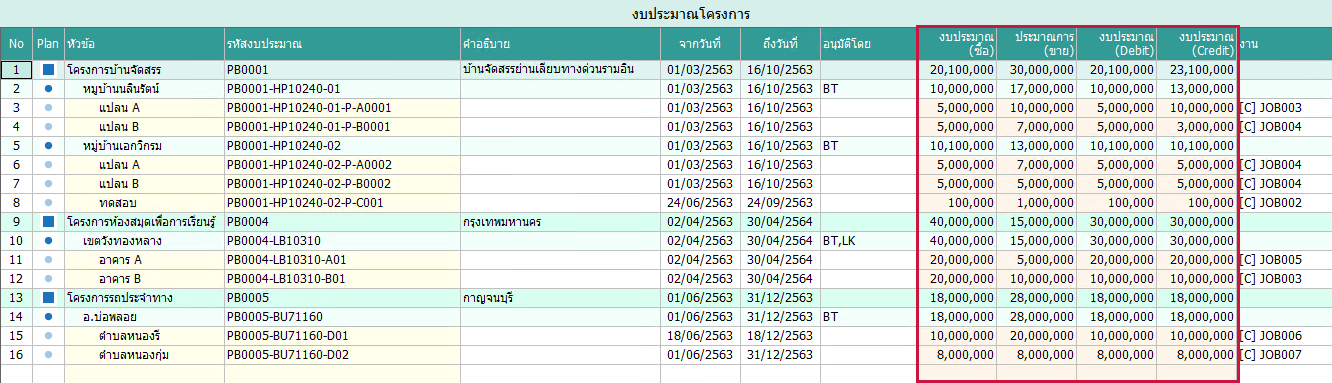

รายการควบคุม B ระบุรหัสงาน JOB006 และรหัสตัวแปรอื่นๆ ดังรูปตัวอย่างนี้

หน้าบันทึกใบสำคัญโปรแกรมจะทำการตรวจสอบว่ามีการใช้รหัสส่วนยาย (งบประมาณโครงการ) และรหัสตัวแปรอื่นตามรายการควบคุมใดหรือไม่ และจะแสดงข้อมูลว่ารายการที่บันทึกดังกล่าว เป็นการบันทึกงบประมาณโครงการ
จากข้อมูลตัวอย่างข้างต้น รายการควบคุม A ใช้รหัสส่วยขยาย และรหัสงานเดียวกับรายการควบคุม B เมื่อบันทึกรายการสินค้า และรหัสตัวแปรอื่นตามรายการ B โปรแกรมจะตรวจว่าเป็นการบันทึกตามรายการควบคุม A ด้วย
เนื่องด้วยเหตุผลที่ว่ารายการควบคุม A รหัสตัวแปรอื่นไม่มีกำหนดไว้ ในการบันทึกใบสำคัญจึงใส่รหัสตัวแปรใดก็ได้ โปรแกรมมองว่าเป็นการบันทึกตามรายการควบคุม A ด้วย ที่หน้า Budget info โปรแกรมจะแสดงข้อมูลทั้ง 2 รหัสงบประมาณ ดังรูปตัวอย่างนี้

ตัวอย่าง หน้าบันทึกใบสำคัญ และหน้า Budget info
- เมื่อระบุข้อมูลเรียบร้อยแล้วให้คลิกที่ปุ่ม “OK” เพื่อบันทึก
หมายเหตุ : การกำหนดรหัสบัญชี (เดบิต/เครดิต) เพื่อประโยชน์ในการบันทึกใบสำคัญด้าน GL รายงานจะแสดงงบประมาณที่มาจากการบันทึกบัญชีด้านเดบิต, เครดิต
ผู้ใช้งานจะต้องบันทึกใบสำคัญในระบบบัญชีแยกประเภท โดยบันทึกรหัสตัวแปรอื่น ๆ ตามที่กำหนดไว้ในรายการควบคุม โปรแกรมจะตรวจจากรหัสส่วนขยายเป็นหลัก และตรวจรหัสตัวแปรอื่น ๆ ตามรายการควบคุม

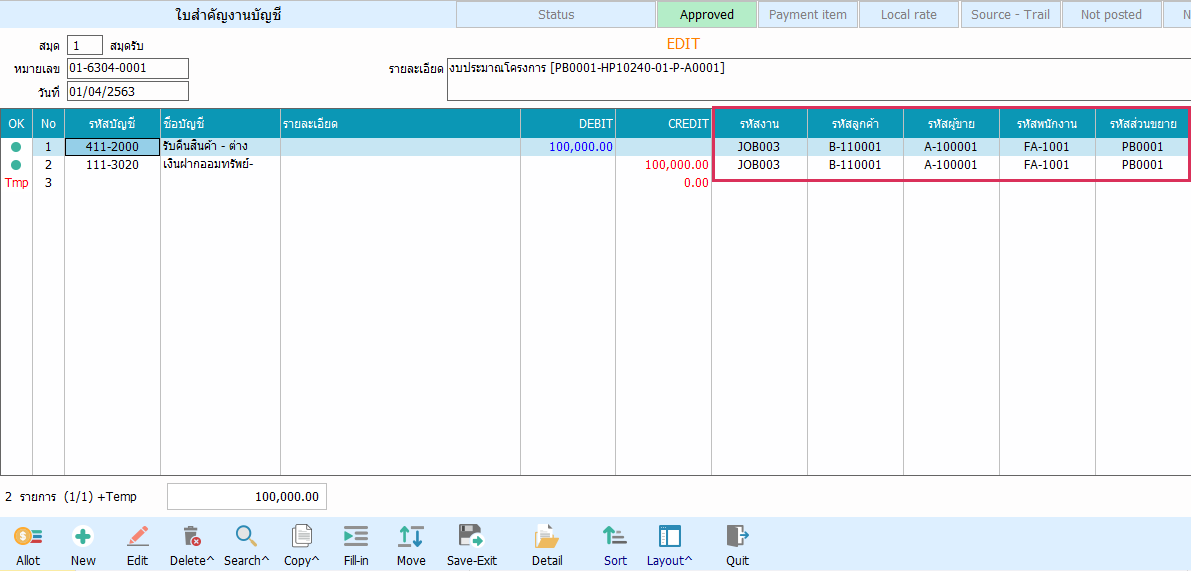

ตัวอย่าง หน้าบันทึกใบสำคัญระบบบัญชีแยกประเภท
การคัดลอกงบประมาณโครงการ
การคัดลอกรายการงบประมาณ เพื่อคัดลอกแผนเดิมมาเป็นแผนใหม่ โดยต้องใช้รหัสส่วนขยาย ที่ยังไม่เคยนำมาตั้งงบประมาณโครงการมาก่อน เพื่อสร้างเป็นแผนงบประมาณใหม่ โดยให้ตั้งรหัสส่วนขยายใหม่ไว้ก่อนทำการคัดลอก วิธีการคัดลอกมีดังนี้
- คลิกรายการที่ต้องการคักลอก จากนั้นคลิกที่ปุ่ม “Copy”

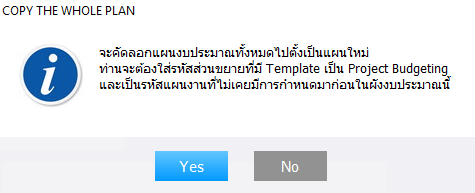

- โปรแกรมจะแสดงข้อความแจ้งเตือนการคัดลอก ให้คลิกที่ปุ่ม “Yes”

- จากนั้นโปรแกรมจะแสดงหน้าจอสำหรับระบุรหัสส่วนขยาย ให้ระบุรหัสส่วนขยายที่ตั้งขึ้นใหม่ เมื่อระบุรหัสส่วนขยายแล้วให้คลิก “OK”

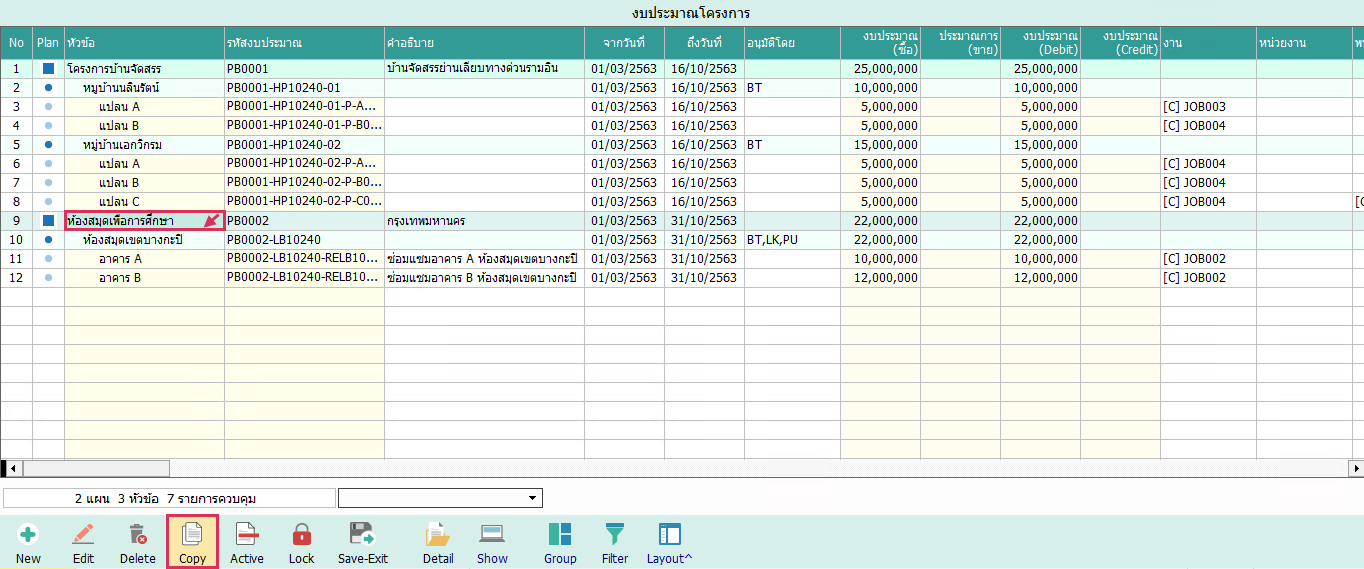

- โปรแกรมจะทำการคัดลอกรายการงบประมาณเป็นรายการใหม่ให้ทั้งชุด โดยแสดงรายการงบประมาณโครงการใหม่ไว้บนหน้ารายการ ดังรูป

การซ่อนแผนงบประมาณโครงการ
การซ่อนแผนงบประมาณ ให้ใช้วิธีการ Inactive โดยสามารถซ่อนแผนได้ในทุกระดับ หากเลือกระดับแผนจะเป็นการซ่อนแผนทุกระดับ แผนที่ซ่อนไว้จะไม่แสดงเมื่อเรียกรายงาน วิธีการซ่อนแผนมีดังนี้
- ให้เลือกรายการแผนงบประมาณ หรือระดับแผนที่ต้องการซ่อน จากนั้นคลิกที่ปุ่ม “Inactive” โปรแกรมจะซ่อนรายการนี้ไว้ ไม่แสดงบนหน้ารายการ

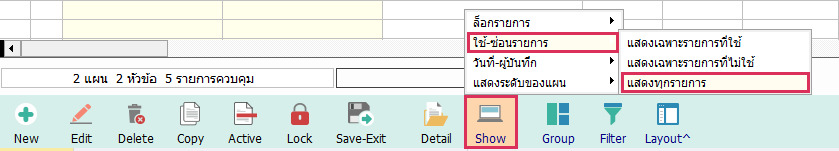

- หากต้องการดูรายการที่ซ่อนให้คลิกที่ปุ่ม “Show” เลือก “ใช้-ซ่อนรายการ” จากนั้นเลือก “แสดงทุกรายการ”

- โปรแกรมจะแสดงรายการที่ซ่อนไว้จะขึ้นเป็นแถบสีแดง และจะไม่ถูกนำไปประมวลผลในการแสดงรายงาน

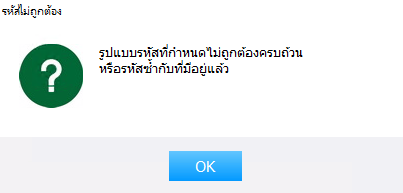

***กรณีที่ผู้ใช้งานใช้รหัสส่วนขยายในหัวข้อระดับแผน เพื่อตั้งรหัสงบประมาณ และไม่สามารถตั้งได้เนื่องจากโปรแกรมแสดงข้อความแจ้งเตือนว่ามีการใช้รหัสซ้ำ ดังนี้

ให้ผู้ใช้งานคลิกที่ปุ่ม “OK” จากนั้นใช้คำสั่งให้โปรแกรมแสดงข้อมูลทุกรายการ ดังที่กล่าวไว้ข้างต้น เพื่อตรวจสอบว่ามีรายการที่ใช้รหัสส่วนขยายซ้ำกันซ่อนอยู่หรือไม่ หากมีรหัสส่วนขยายที่ถูกซ่อนไว้ ซ้ำกับรหัสที่ต้องการตั้งงบประมาณใหม่ จะไม่สามารถใช้รหัสส่วนขยายซ้ำกันได้ หากต้องการใช้รหัสส่วนขยายนี้ ให้ลบแผนงบประมาณที่ซ่อนอยู่ก่อน จึงจะสามารถใช้ได้
การลบแผนงบประมาณโครงการ
การลบแผนงบประมาณ สามารถลบได้ในแผนทุกระดับ แต่ควรระวังในการลบแผน เนื่องจากหากลบแผนงบประมาณที่นำไปบันทึกในใบสำคัญแล้ว จะมีผลให้ข้อมูลการบันทึกยอดงบประมาณที่ใช้ไป ไม่แสดงในรายงานงบประมาณ ทำให้ข้อมูลงบประมาณคงเหลือ รายได้ รายจ่าย ไม่ตรงต่อความป็นจริง เนื่องจากไม่มีแผนงบประมาณดังกล่าวในฐานข้อมูลแล้ว

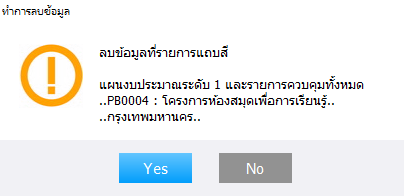

วิธีการลบแผนงบประมาณ ให้คลิกเลือกระดับแผนที่ต้องการลบ จากนั้นคลิกที่ปุ่ม “Delete” โปรแกรมจะแสดงข้อความแจ้งเตือนเพื่อยืนยันการลบ ให้คลิก “Yes” โปรแกรมจะทำการลบแผนงบประมาณ
